在機電安裝過程中的管線排布策略[4P]

2017-02-04 22:00:00
sonz
原創
8994
摘要:在機電安裝過程中經過優化,對設備、管線綜合排布,使設備、管線整體布局有序、美觀、合理,最大限度的提高和滿足建筑使用空間,降低成本增加效益。

1.管線綜合排布策劃的目的

在機電安裝過程中經過優化,對設備管線綜合排布,使設備、管線整體布局有序、美觀、合理,最大限度的提高和滿足建筑使用空間,降低成本增加效益。

機電安裝工程施工前的總體策劃是保證機電安裝工程質量的必要階段,對于現代建筑工程,特別是具有較復雜功能的智能建筑,當中機電系統很復雜,子系統特別多。而機電系統全部都是由將功能設備連結而成,這些設備管、線在建筑物內必定要占據一定的空間,而現代建筑的內部空間是有限的。因此機電安裝工程的管、線、設備的合理布置就成為機電安裝工程施工策劃的重要任務。

2.管線綜合排布策劃組織與實施

總包單位在機電工程開工之前就應完成各系統的管道、電氣線路、機電設備的布置,并與土建專業進行全面協調,結構施工時應做好密切配合,做好預留預埋工作。避免在機電安裝施工時在主體結構上開洞,并可以使土建和機電的細部處理都能夠預留足夠的空間。

由總包單位的機電經理負責組織各專業工程師,以及分包單位專業工程師,進行綜合排布策劃,應對給排水、空調、消防、電氣、智能等全部管線進行綜合布置策劃,對各種管道、線路、設備的位置、走向、交叉點、支吊架(位置、形式)、管道的敷設方式(明敷、暗敷)等等進行深入的研究,并形成管線、設備的位置排布詳圖、節點圖、剖面圖、支架位置圖、支架結構圖等。這就是我們常說的二次設計深化設計。這項工作必要時應征得原設計單位的認可。施工時由各專業工程師嚴格組織實施。
3.管線綜合排布與避讓原則

要科學合理排布管線 ,使各種管線的高度、走向合理、美觀,避免在管線布置中出現違反規范的現象。當水、風、電三個系統交叉時,誰應該在上,誰應該在下,誰應該直行、誰應該跨越,這些原則在施工之初就應該加以明確。一般講自上而下應為電、風、水。由于風管的截面最大,所以一般在綜合布置管道時應首先考慮風管的標高和走向,但同時要考慮較大管徑水管的布置,盡量避免大口徑水管和風管在同一房間內多次交叉,盡量減少水、風管道轉彎的次數,避免無謂地增加水、風的流動阻力,同時也可以避免水、風管道產生氣阻、喘震、水擊等問題。

管道排布避讓原則:小管避讓大管,有壓管避讓無壓管,水管避讓風管,電管、橋架應在水管上方。先安裝大管后安裝小管,先施工無壓管后施工有壓管,先安裝上層的電管、橋架后安裝下層水管。

4.管線綜合排布策劃的效果要求

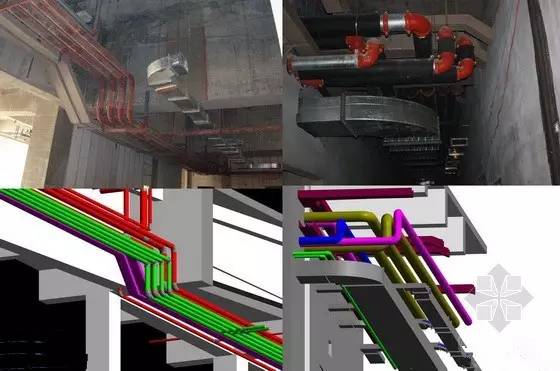

一是在保證滿足設計和使用功能的前提下,管道、管線盡量暗裝于管道井、電井內、管廊內、吊頂內。要求明裝的盡可能的將管線沿墻、梁、柱走向敷設,最好是成排、分層敷設布置。從而達到管線多而不亂、排布錯落有序、層次分明、走向合理、管線交叉處置得當、安裝美觀的要求。

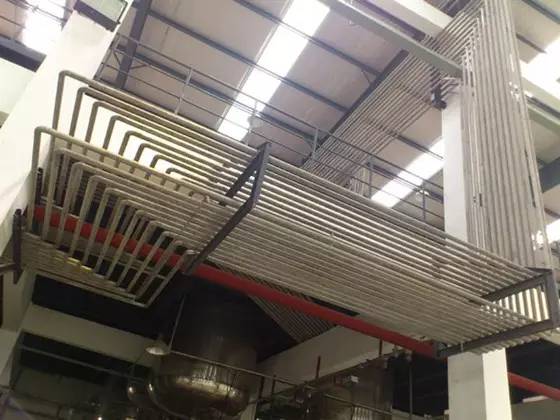

二是正確、合理設置支、吊架,盡量使用共用支、吊架,保證管道支吊架的規范間距,降低工程成本。

三是施工管理人員對工程的整體情況做到心中有數,特別是分包單位的施工項目嚴格按照統一的綜合排布詳圖、節點圖施工,工序組織合理穿插。

四是與結構、裝飾工程進行充分的協調,使預留、預埋及時、準確,避免二次剔鑿,避免末端設備與裝飾工程出現不協調的問題。

總之,機電安裝工程有一系列的檢測、試驗,在功能方面極少發生問題,但在觀感方面策劃得好,就是錦上添花;不策劃,就肯定是一團遭。


5.管線綜合排布的部位

管線綜合策劃的重點是屋面、樓層走廊吊頂和地下室。設備機房(給水、消防泵房、空調機房、變配電室、換熱站)、給排水管道井、管廊、吊頂內、衛生間、設備層、強電井、弱電井、空調井等部位重點進行排布策劃。

屋面為什么會成為重點,建筑物上部的給水、空調、消防等管道布置在屋面上,以節省室內空間。所以現在很多設計將管道、設備安排在屋面上。所以,在進行屋面管線綜合布置時,除管線本身的布置以外,還必須與土建專業進行協調,以保證管線的支架高度必須滿足屋面防水細部構造的泛水高度的規定,屋面設備的基礎施工應隨結構層施工一同進行施工,保證基礎的牢固與泛水高度達到要求。

走廊吊頂內部是管線布置最集中的位置,對樓層走廊吊頂內管線的綜合布置不但要合理確定各專業管線的標高、位置,使各專業管線具有合理的空間,同時還應對各專業的施工順序予以確定,從而使各專業工序交叉施工具有合理的時間。

    新聞動態
    2025-04-30 2025 年 4 月 29 日,湖南威特制藥股份有限公司考察團一行蒞臨我司進行參觀考察,旨在深入了解我司的工程服務實力與...
    2025-04-29 湖南星澤機電設備工程有限公司深耕特種設備安裝領域,憑借精湛技術與嚴謹態度,為東莞市某電子工廠提供廣鋼氣體 FastN10...
    2025-04-29 在制氮系統設備 10KV 高壓電源接入項目中,湖南星澤機電憑借成熟的項目管理經驗,構建多方協同工作機制。項目前期,公司與...
    聯系我們
    聯系人: 張小姐
    電話: 0731-84010225
    傳真: 0731-84011784
    Email: hnsonz@sina.cn
    網址: http://www.www.226617.cn
    地址: 長沙縣泉塘街道新長海廣場寫字樓A座2501室
    微信公眾號

    掃碼關注“星澤機電”微信公眾號
    搜索微信公眾號“星澤機電”
    或微信號“sonz168”也可關注

    星澤機電聯系方式
    星澤機電,40年機電安裝工程專業經驗,您可信賴的誠實合作伙伴,電話:0731-84010225
      星澤機電
    移動訪問
